Planejamento de manutenção offshore: como a triagem de notas sustentou 700 ordens por ano

No planejamento de manutenção offshore, a eficiência começa na triagem. Cada nota de manutenção precisa de uma decisão técnica antes de virar ordem: modalidade de atendimento, prazo, equipe e materiais. Com essa análise feita com critério, a carteira permanece compatível com a capacidade de execução e os cronogramas continuam executáveis.

Num contrato offshore de 39 meses, uma equipe de 23 profissionais da Infotec Brasil aplicou esse método e concluiu mais de 700 ordens e notas por ano. No período, elaborou mais de 380 cronogramas de intervenção e gerou mais de 1.000 relatórios por ano. O desempenho foi medido pelo IDF (Índice de Desempenho de Fornecedor), indicador com que o próprio cliente avalia seus fornecedores: IDF 5,82, equivalente a 97%.

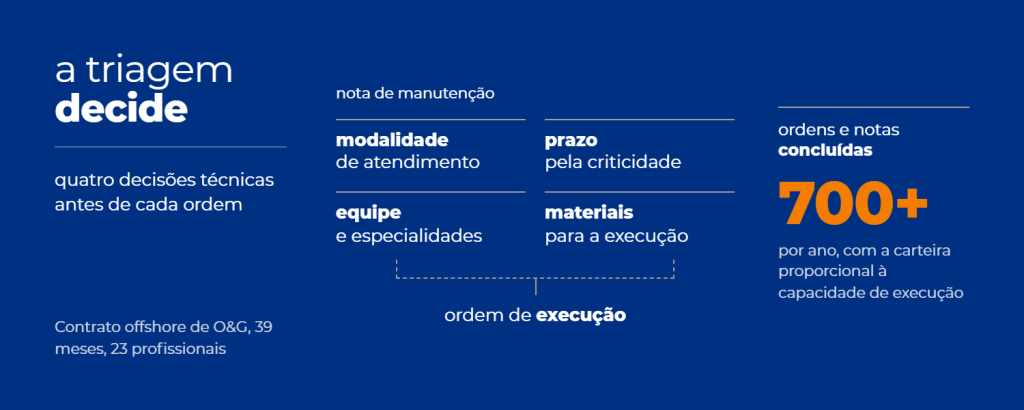

A triagem decide

Em plataforma, toda intervenção disputa recursos escassos: vaga a bordo, janela operacional, material embarcado e horas de equipe especializada. O planejamento de manutenção offshore existe para fazer o programa caber nesse limite.

A pressão chega pela entrada. Inspeções, rotinas operacionais e falhas geram notas o tempo todo, e cada uma pede resposta. Quando toda nota vira ordem automaticamente, a carteira cresce mais rápido que a capacidade de execução, e as ordens críticas passam a disputar prioridade com serviços que poderiam esperar.

Por que a triagem de notas define o programa offshore

No planejamento de manutenção offshore, a qualidade do cronograma é consequência direta da qualidade da carteira. Por isso, a triagem técnica das notas funciona como o primeiro filtro de criticidade, recursos, materiais e prazo antes que a demanda chegue ao plano de execução.

Backlog no PCM

A triagem é o ponto em que essa separação nasce. Uma nota mal classificada entra na carteira com a prioridade errada e só é corrigida depois de consumir recurso ou atrasar outra frente.

No contrato, a Infotec Brasil assumiu a função de analisar cada nota e ordem levantada. A análise técnica acontecia antes da conversão em ordem de execução e definia quatro pontos:

  • a modalidade de atendimento mais adequada;
  • o prazo compatível com a criticidade;
  • a equipe e as especialidades envolvidas;
  • a necessidade de materiais para a execução.

Uma boa triagem de notas de manutenção também deixa o motivo registrado. Se a prioridade de uma nota é questionada semanas depois, a justificativa técnica está no histórico, e a discussão parte de um fato documentado.

Essa triagem manteve a carteira proporcional à capacidade de execução e os cronogramas viáveis durante todo o contrato. O efeito aparece na outra ponta do processo: mais de 700 ordens e notas concluídas por ano.

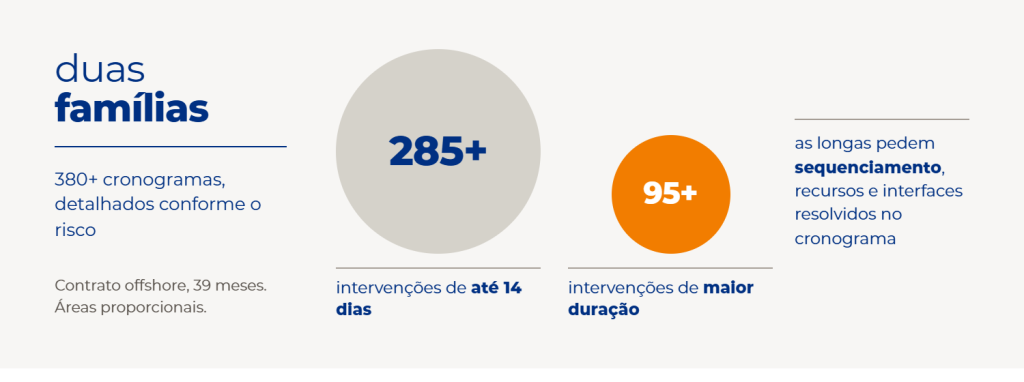

Cronogramas de intervenção separados por complexidade

Uma intervenção curta e uma intervenção longa carregam riscos diferentes. As longas aumentam a exposição da produção e acumulam mais interfaces entre equipes, materiais e janelas operacionais, por isso pedem planejamento mais detalhado.

Cronograma em duas famílias

O contrato tratou essa diferença como regra de planejamento. Os cronogramas foram organizados em duas famílias: mais de 285 para intervenções de até 14 dias e mais de 95 para intervenções de maior duração. Cada família recebeu o nível de detalhamento correspondente ao seu risco.

Na prática, a intervenção simples ganha agilidade, com planejamento proporcional ao escopo. A intervenção longa chega ao campo com sequenciamento, recursos e interfaces resolvidos no cronograma.

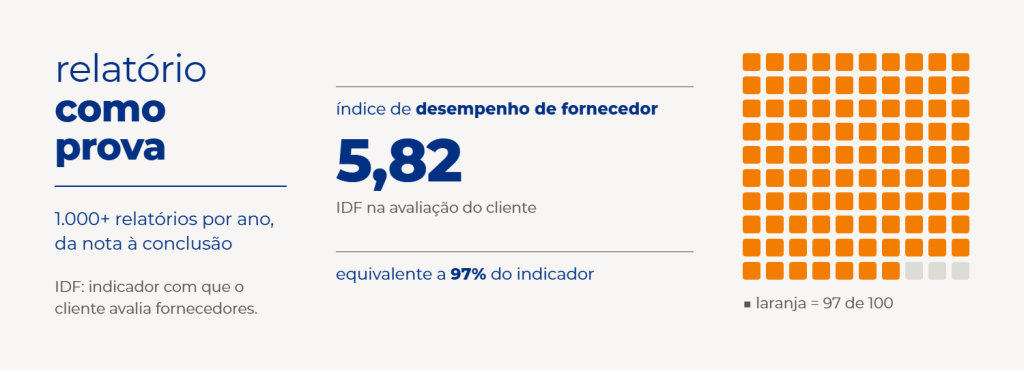

Rastreabilidade e suprimentos no mesmo planejamento

A operação gerou mais de 1.000 relatórios por ano. Cada intervenção tinha registro do levantamento da nota à conclusão da ordem, com o histórico das decisões tomadas no caminho.

Essa documentação teve função direta na gestão do contrato. Foi ela que sustentou o IDF 5,82 nas avaliações do cliente, com o desempenho demonstrado intervenção por intervenção.

O escopo também incluía o acompanhamento do processo de aquisição dos materiais necessários à execução. Com planejamento e suprimentos no mesmo fluxo, a restrição de material pode ser tratada antes de a intervenção entrar no cronograma. A base de notas, ordens e cronogramas foi gerida em SAP.

O contrato em números

Rastreabilidade e suprimentos no mesmo planejamento
  • Setor e escopo: Óleo e Gás offshore, planejamento integrado de intervenções, da análise técnica das notas ao suporte logístico de materiais.
  • Equipe e prazo: 23 profissionais, 39 meses, ferramenta SAP.
  • Volume: mais de 700 ordens e notas concluídas por ano.
  • Cronogramas: mais de 285 para intervenções de até 14 dias e mais de 95 para intervenções de maior duração.
  • Rastreabilidade: mais de 1.000 relatórios gerados por ano.
  • Desempenho: IDF 5,82, equivalente a 97%, no indicador de avaliação de fornecedores do cliente.

O que fica deste tema

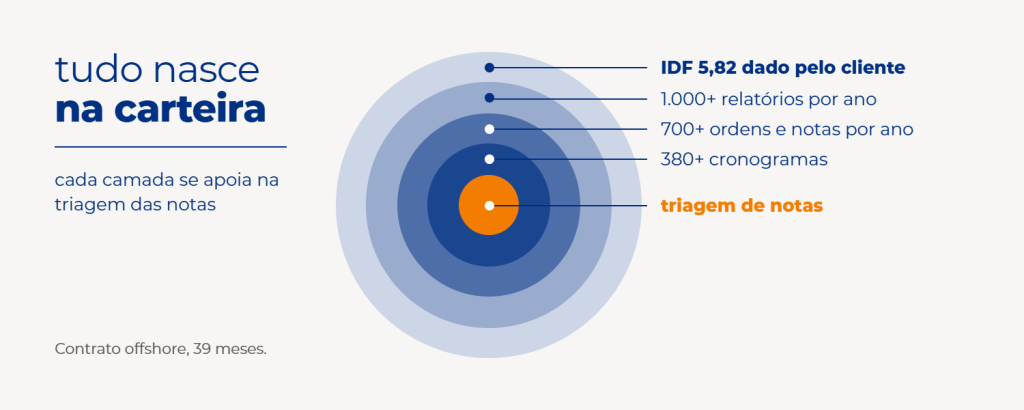

tudo nasce na carteira de manutenção

| A qualidade do cronograma nasce na carteira: decidir modalidade, prazo, equipe e materiais antes de emitir a ordem impede que demanda sem filtro chegue ao plano.

| Rigor proporcional ao risco: cronogramas dimensionados pela complexidade dão a cada intervenção o detalhamento que ela exige.

| Relatório como prova de desempenho: o registro de cada intervenção, da nota à conclusão, sustenta a avaliação do cliente.

| Planejamento e suprimentos no mesmo fluxo: acompanhar a aquisição dos materiais ancora o cronograma na disponibilidade real dos itens.

Planejamento offshore com decisão técnica desde a nota

A Infotec Brasil assume o planejamento de intervenções offshore desde a entrada da demanda: classifica cada nota, dimensiona o cronograma pela complexidade da intervenção, acompanha a aquisição dos materiais e registra cada decisão até a conclusão da ordem. Esse encadeamento, da nota ao desempenho medido pelo cliente, é o que o método entrega.
